- 发行说明
- 入门指南
- 安装
- 配置
- 集成
- 身份验证
- Working with Apps and Discovery Accelerators
- AppOne 菜单和仪表板
- AppOne 设置
- TemplateOne 1.0.0 菜单和仪表板
- TemplateOne 1.0.0 设置
- TemplateOne menus and dashboards
- TemplateOne 2021.4.0 设置
- Purchase to Pay Discovery Accelerator 菜单和仪表板
- 购买到付款 Discovery Accelerator 设置
- Order to cash Discovery Accelerator 菜单和仪表板
- “订单到现金” Discovery Accelerator 设置
- Basic Connector for AppOne
- SAP Connectors
- 适用于 AppOne 的 SAP 订单到现金连接器
- 适用于 AppOne 的 SAP 采购到付款连接器
- SAP Connector for Purchase to Pay Discovery Accelerator
- SAP Connector for Order-to-Cash Discovery Accelerator
- Superadmin
- 仪表板和图表
- 表格和表格项目
- 应用程序完整性
- How to ....
- 使用 SQL 连接器
- Introduction to SQL connectors
- Setting up a SQL connector
- CData Sync extractions
- Running a SQL connector
- Editing transformations
- 释放 SQL 连接器
- Scheduling data extraction
- Structure of transformations
- Using SQL connectors for released apps
- Generating a cache with scripts
- Setting up a local test environment
- Separate development and production environments
- 实用资源
Process Mining
Procurement - Process
下面是“采购 - 流程”仪表板顶部显示的 KPI 的说明。
如果单击 KPI,则会在“采购订单项目”仪表板项目中选择相应的指标。
KPI |
描述 |
---|---|
变体 |
不同采购订单项目的各种流程路径的数量。 变体是流程中的特定路径,是按特定顺序执行的一组活动。通常,多个采购订单项目遵循相同的变体。 |

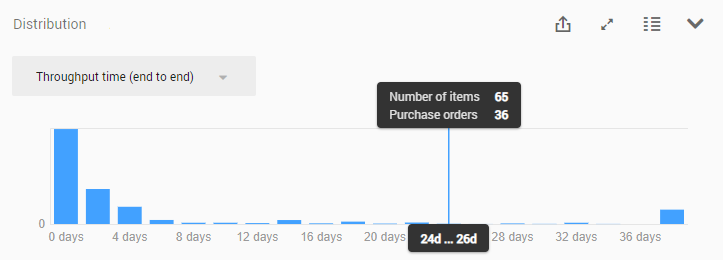

平均端到端吞吐量时间 |
采购订单项目的第一个事件和最后一个事件之间的平均吞吐量时间。 |
首次正确百分比 |
仅包含主要事件且已完成最终付款的唯一采购订单项目占采购订单项目总数的百分比。 |
总值(已排序) |
采购订单项目的总值。 |
PO 项目 |
采购订单项目的总数。 |
订单 |
采购订单总数。 |

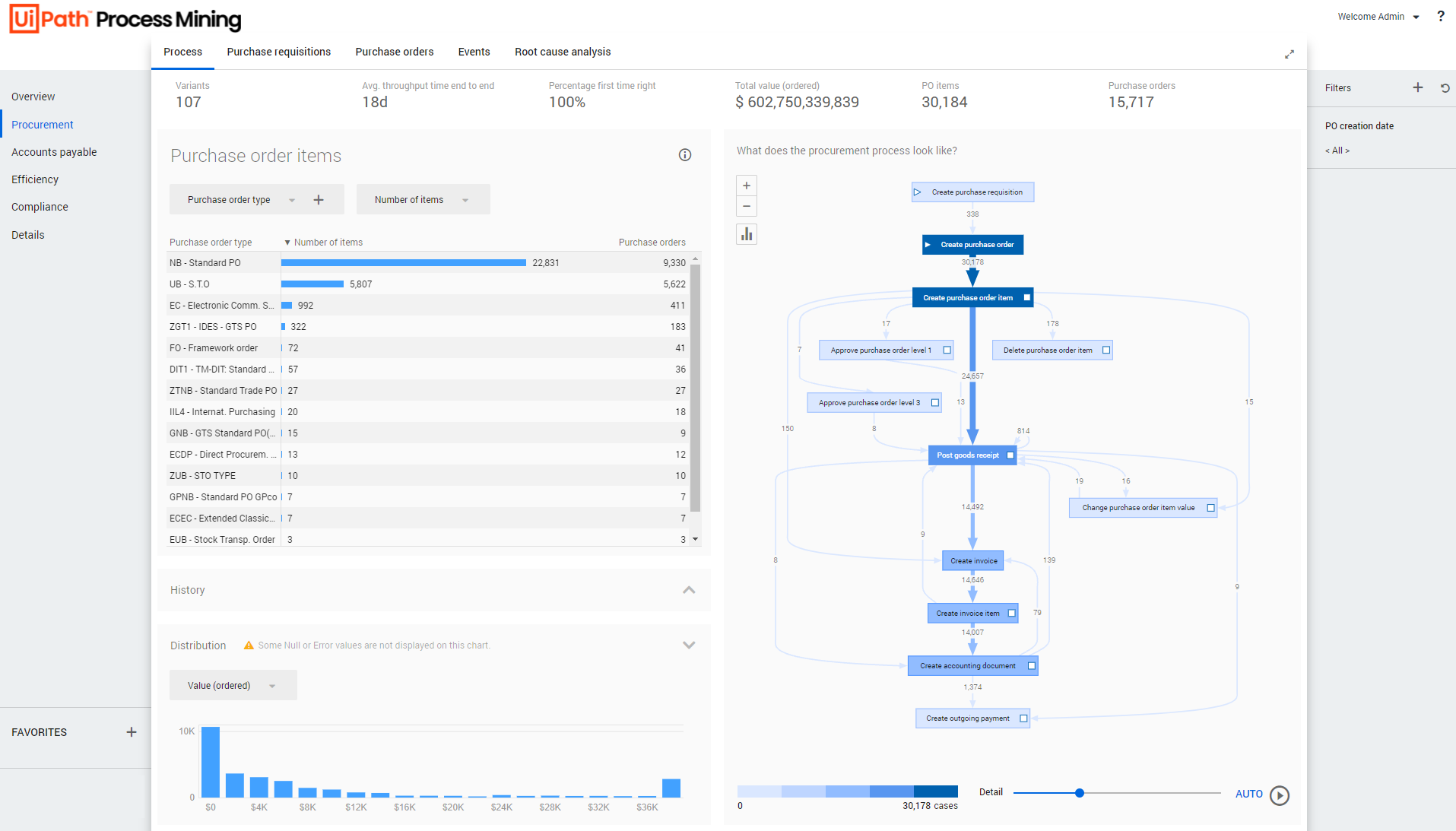

使用“采购订单项目”仪表板项目,您可以更详细地分析采购订单项目。

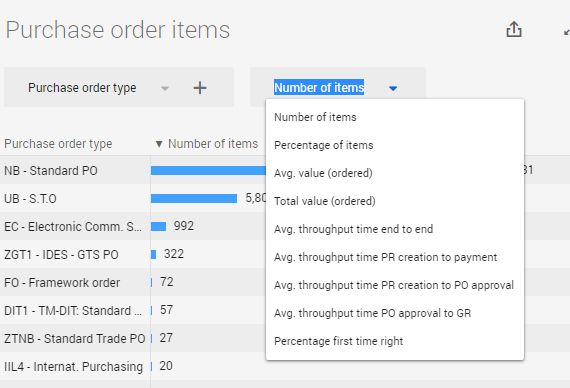

您可以通过从指标选取器中选择指标来选择采购订单项目的各种属性,并创建不同的上下文。请参见下图。
以下是元素的说明。
指标 |
描述 |
---|---|
项目数量 |
在选定期间内创建的采购订单的唯一采购订单项目数。 |
项目百分比 |
与在选定期间创建的采购订单的采购订单项目数相关的唯一采购订单项目百分比。 |
平均值(已排序) |
在选定期间创建的采购订单的选定属性的平均采购订单项目值。 |
总值(已排序) |
在选定期间创建的采购订单的选定属性的采购订单项目值的总和。 |
平均端到端吞吐量时间 |
在选定期间内创建的采购订单的采购订单项目的第一个事件和最后一个事件之间的平均吞吐量时间。 注意: 仅当两个日期都可用且以正确的顺序出现时,才会计算吞吐量时间。
|
平均从 PR 创建到付款的吞吐量时间 |
采购订单项目从创建采购申请到为所选期间创建的采购订单的相关发票实际付款的平均处理时间。 注意: 仅当两个日期都可用且以正确的顺序出现时,才会计算吞吐量时间。
|
平均从 PR 创建到 PO 批准的吞吐量时间 |
对于在选定期间内创建的采购订单,采购订单项目从创建采购申请到批准采购订单的平均处理时间。 注意: 仅当两个日期都可用且以正确的顺序出现时,才会计算吞吐量时间。
|
PO 批准到 GR 的平均吞吐量时间 |
对于在选定期间创建的采购订单,从采购订单完全批准到实际收到货物之间采购订单项目的平均吞吐量时间。 ** 注意:**仅当两个日期都可用并且以正确的顺序出现时,才会计算吞吐量时间。
|
首次正确百分比 |
仅具有主要活动且已支付最终付款的唯一采购订单项目的百分比,与在选定期间内创建的已支付最终付款的采购订单项目总数相关。 |
计算指标时, Purchase-to-Pay Discovery Accelerator 中的指标从不考虑缺少数据的采购订单项目。
例如,如果采购订单项目没有所选属性的值,并且指标计算此属性的平均值,则不会考虑采购订单项目。

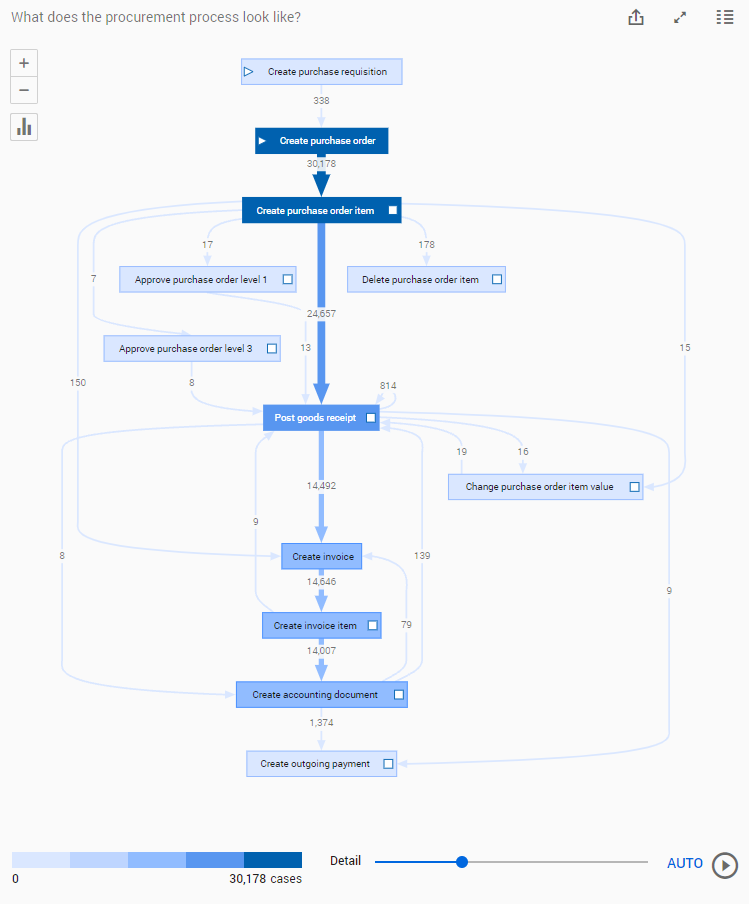

流程图会根据案例的数量显示采购流程。请参见下图。
当您在监控时发现购买到付款流程中的瓶颈时(例如,当手动活动需要很长时间才能执行时),您可能需要向 UiPath Automation Hub发送自动化该活动的请求。 您可以直接从流程图中执行此操作。 有关更多信息,请参阅 向 UiPath Automation Hub 发送自动化概念 。
